Sistema para agência de eventos corporativos: cronograma regressivo, fornecedores e pós-evento

Resposta rápida

Um sistema para agência de eventos organiza o evento corporativo a partir da data, de trás para frente: cronograma regressivo do D-90 ao D+7, cada fornecedor como tarefa com prazo e responsável, e as reuniões de alinhamento com o cliente registradas. No Mentrun, o modelo de projeto monta o cronograma, a data que muda empurra as tarefas abertas e cada reunião vira resumo e próximos passos.

Publicado em Atualizado em Equipe Mentrun

Evento corporativo tem uma data que quase nunca muda e dezenas de decisões que dependem dela: local, buffet, palco, som e luz, credenciamento, brindes, transporte. A agência que planeja do começo para o fim descobre na semana do evento que o fornecedor de painel de LED pedia 30 dias de antecedência. O jeito seguro é contar ao contrário, do D-90 ao D+7.

O passo a passo de cronograma para qualquer projeto está no modelo de cronograma de projeto. Aqui o cronograma é de evento: convenção, lançamento, encontro de clientes, festa de fim de ano e treinamento presencial.

O que um sistema para agência de eventos precisa organizar?

Um sistema para agência de eventos precisa organizar o cronograma regressivo de cada evento, os fornecedores com prazo de decisão e de pagamento, o que o cliente decidiu em cada reunião e, com vários eventos no mês, a carga de cada produtor. Tudo amarrado à data do evento, o prazo que não se negocia.

  • Cronograma regressivo: cada tarefa com prazo contado a partir da data do evento.
  • Fornecedores: cotação, contratação, confirmação e pagamento, cada passo com data.
  • Decisões do cliente: lista de convidados, cardápio, roteiro do palco e mudanças de última hora.
  • Equipe: quem produz qual evento e quem está sobrecarregado na semana.
  • Pós-evento: desmontagem, pagamentos finais, pesquisa de satisfação e relatório.

Como montar um cronograma regressivo do D-90 ao D+7?

Comece pela data do evento e volte: para cada entrega, pergunte qual é o último dia em que ela pode ficar pronta sem atrasar o que vem depois. Fornecedor disputado (local, buffet, palco) se decide primeiro; detalhe que depende do número de convidados (crachá, assento, cardápio final) fica para as últimas semanas.

Cronograma regressivo de evento corporativo (D-90 a D+7)
CRONOGRAMA REGRESSIVO: EVENTO CORPORATIVO
Evento: ____  Data do evento (D): ____  Convidados previstos: ____
Segunda coluna: prazo no modelo de projeto, em dias depois do início (o projeto começa no D-90)

D-90 | dia 0  | Kickoff com o cliente: objetivo, público, verba e data (reunião gravada)
D-85 | dia 5  | Briefing do evento aprovado pelo cliente
D-80 | dia 10 | Três opções de local visitadas e orçadas
D-75 | dia 15 | Local contratado e data bloqueada
D-70 | dia 20 | Orçamento geral aprovado pelo cliente
D-60 | dia 30 | Buffet, palco, som, luz e LED cotados (3 orçamentos cada)
D-55 | dia 35 | Fornecedores principais contratados
D-50 | dia 40 | Identidade visual do evento aprovada
D-45 | dia 45 | Convite enviado e inscrição aberta
D-40 | dia 50 | Alinhamento 1 com o cliente: roteiro e palestrantes
D-30 | dia 60 | Brindes e materiais gráficos encomendados
D-30 | dia 60 | Transporte e hospedagem de palestrantes reservados
D-21 | dia 69 | Planta do espaço e layout de montagem aprovados
D-15 | dia 75 | Alinhamento 2: roteiro do palco fechado
D-10 | dia 80 | Lista final de convidados e número para o buffet
D-7  | dia 83 | Confirmação escrita de todos os fornecedores
D-5  | dia 85 | Crachás impressos e equipe de recepção escalada
D-3  | dia 87 | Ensaio técnico de som, luz e apresentações
D-1  | dia 89 | Montagem e vistoria final com o cliente
D    | dia 90 | Evento: checklist de abertura, operação e encerramento
D+1  | dia 91 | Desmontagem e devolução de equipamentos
D+2  | dia 92 | Pesquisa de satisfação enviada aos participantes
D+5  | dia 95 | Saldo dos fornecedores pago depois da conferência
D+7  | dia 97 | Relatório do evento e reunião de lições aprendidas

No Mentrun, o prazo de cada tarefa do modelo é contado em dias depois do início do projeto. Com o projeto começando no D-90, o evento cai no dia 90 e o D+7 no dia 97. Se o cliente mudar a data, Alterar prazo registra o motivo, a data e quem alterou, e pode empurrar as tarefas abertas junto, sem refazer o cronograma.

Como tratar cada fornecedor como tarefa com prazo?

Trate cada fornecedor como uma sequência de tarefas com dono e data: cotar, contratar, confirmar e pagar. Fornecedor que só existe na planilha de orçamento some da cabeça da equipe até a véspera; fornecedor que é tarefa aparece no sino de alguém quando o prazo chega.

Prazos de referência por fornecedor em evento corporativo de 300 a 500 pessoas (estimativa; ajuste à sua cidade)
FornecedorContratar atéConfirmar por escritoDepende de
LocalD-75D-7Data e número estimado de convidados
BuffetD-55D-10, com o número finalLista final de convidados
Palco, som, luz e LEDD-55D-7Planta do espaço e roteiro do palco
CredenciamentoD-30D-5Inscrições fechadas
Brindes e gráficaD-30D-7Identidade visual aprovada
Transporte e hospedagemD-30D-3Lista de palestrantes
  • Dependência entre tarefas: a confirmação do buffet depende da lista final de convidados, e a tarefa mostra se a anterior já foi concluída.
  • Checklist na tarefa: o que conferir na confirmação, como horário de montagem, energia, acesso de carga e contato no dia.
  • Aviso antes do prazo: a automação Lembrete quando o prazo da tarefa estiver chegando avisa o responsável no sino.
  • Pagamento com vencimento: sinal e saldo de cada fornecedor entram no Financeiro como contas a pagar, com o fornecedor e o vencimento.

Como registrar as reuniões de alinhamento com o cliente?

Registre cada alinhamento como reunião gravada e analisada: o cliente decide muita coisa falando, e a decisão dita na call é a que mais some. Com a análise, o resumo traz o que mudou, os próximos passos viram tarefas e o minuto da fala fica guardado para quando alguém perguntar quem pediu aquilo.

  1. 1

    Grave o alinhamento

    A call gravada no Fathom chega sozinha ao Mentrun. Reunião com transcrição feita em outro lugar entra por Enviar transcrição.

  2. 2

    Leia o que mudou

    Em até 2 minutos, a reunião traz resumo e até 8 próximos passos. “Cliente troca o jantar por coquetel volante” aparece no resumo, com o minuto em que foi dito.

  3. 3

    Atualize os fornecedores

    Cada próximo passo vira tarefa com um toque de confirmação: avisar o buffet, refazer a planta, pedir orçamento de bar.

  4. 4

    Mande o combinado por escrito

    Gerar follow-up escreve o e-mail de retorno ao cliente com o que foi decidido, enquanto a conversa está fresca.

  5. 5

    Prepare o próximo alinhamento

    Preparar reunião, na ficha do cliente, junta o histórico antes da próxima conversa.

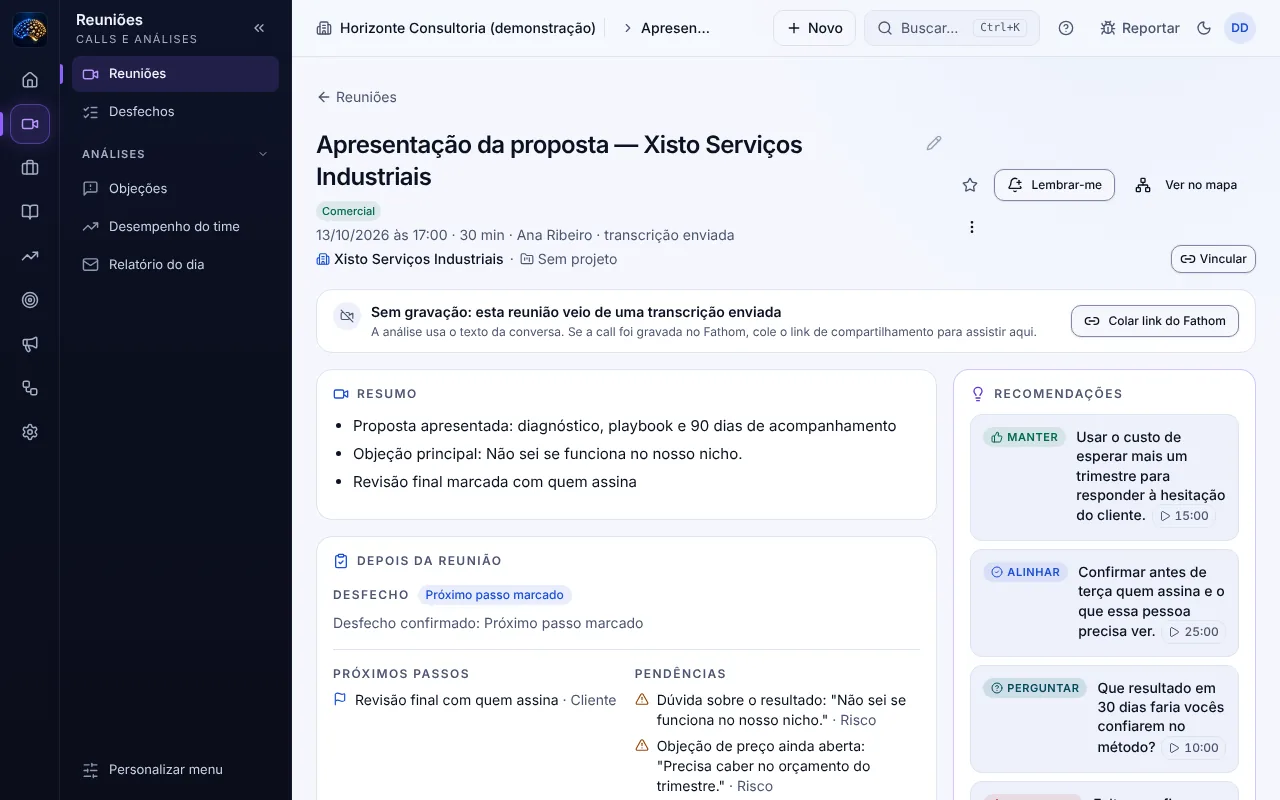

Reunião analisada no Mentrun com resumo em tópicos, desfecho, próximos passos, pendências e recomendações com o minuto de cada trecho
Uma reunião analisada com resumo, próximos passos e o minuto de cada recomendação (empresa fictícia de demonstração).

A ata para enviar ao cliente segue o modelo de ata de alinhamento com cliente. Veja como a análise funciona em reuniões com IA.

Veja um evento montado do D-90 ao D+7 no Mentrun

Deixe seu contato e a equipe Mentrun mostra o cronograma regressivo, os fornecedores com prazo e as reuniões de alinhamento com um evento da sua agência.

Como uma empresa de eventos gerencia vários eventos no mesmo mês?

Com vários eventos no mesmo mês, o risco deixa de ser um fornecedor e passa a ser a equipe: o produtor com três montagens na mesma semana. Olhe três coisas toda segunda-feira: o que atrasou em cada evento, a situação de cada projeto e a carga de cada pessoa.

  • Relatório semanal: toda segunda de manhã, para cada projeto ativo, o que foi feito, o que atrasou (com o responsável) e os próximos prazos.
  • Situação do projeto: no prazo, atenção ou em risco, com motivo e próxima ação, na lista de projetos.
  • Capacidade: a carga de cada pessoa comparada com a capacidade combinada, também nas próximas semanas.

O método para não se perder entre projetos está em gestão de múltiplos projetos.

O que fazer no pós-evento, do D+1 ao D+7?

No pós-evento, feche quatro frentes em uma semana: fornecedores, opinião de quem participou, relatório ao cliente e lições para o próximo evento. Agência que pula o pós repete os mesmos erros e perde a melhor hora de vender o evento do ano seguinte.

  • Fornecedores: equipamentos devolvidos, avarias registradas e saldos pagos depois da conferência.
  • Participantes: pesquisa de satisfação até o D+2, enquanto o evento está na memória.
  • Cliente: relatório com presença, avaliação, fotos e gastos contra a verba, apresentado numa reunião de resultado.
  • Equipe: reunião de lições aprendidas e Salvar como modelo, para o cronograma corrigido virar o ponto de partida do próximo evento.

Antes de encerrar o projeto, confira as entregas com o checklist de entrega de projeto. A automação Pedir avaliação 2 dias após concluir o projeto cria a tarefa de pedir a avaliação do cliente.

Como fica uma convenção de vendas na Ponto de Encontro Eventos?

A Ponto de Encontro Eventos (fictícia) tem 8 pessoas e faz de 3 a 5 eventos corporativos por mês. Em agosto, fechou a convenção anual da Distribuidora Rota Sul (fictícia): 420 participantes, um dia de palestras e jantar, verba de R$ 380.000.

Exemplo preenchido: convenção da Distribuidora Rota Sul na Ponto de Encontro Eventos (ambas fictícias)
QuandoO que aconteceuO que ficou registrado no Mentrun
D-90Kickoff com a diretora comercial e o RH da Rota SulProjeto criado do modelo regressivo com 24 tarefas e resumo da call com 7 próximos passos
D-75Local contratado depois de três visitasTarefa concluída e sinal do local lançado no Financeiro
D-62Cliente adia a convenção em uma semanaAlterar prazo com o motivo, e as tarefas abertas foram 7 dias para frente
D-40Alinhamento 1: entra um painel com clientes no palcoResumo com a mudança e 4 tarefas novas: roteiro, convites, microfones e mesa de palco
D-10Lista final com 436 confirmadosTarefa do buffet mostra a lista final concluída e o número atualizado
DConvenção realizadaChecklist de abertura e encerramento concluído na tarefa do dia
D+7Relatório e reunião de lições aprendidasRelatório em Documentos e o cronograma corrigido salvo como modelo

Por que agências de eventos trocam a planilha de cronograma pelo Mentrun?

Porque no Mentrun o cronograma regressivo, os fornecedores, as decisões do cliente e a carga da equipe ficam no mesmo projeto, e a mudança de data não obriga a refazer tudo:

Agência de eventos com planilha de cronograma x agência no Mentrun
SituaçãoPlanilha e mensagensNo Mentrun
Cronograma do eventoPlanilha copiada e ajustada à mãoModelo regressivo que vira projeto com prazos
Data do evento mudouRefazer todas as datasAlterar prazo empurra as tarefas abertas
FornecedoresLinha na planilha de orçamentoTarefas com dono, prazo, checklist e lembrete
Decisão do cliente na callNa memória de quem atendeuResumo, minuto da fala e próximos passos como tarefas
Vários eventos no mêsReunião para descobrir o que atrasouRelatório semanal e capacidade da equipe
Freelancers na montagemFerramentas cobradas por pessoaR$ 220 por mês por empresa, com usuários ilimitados

Modelo para começar

Modelo Agência

O ponto de partida mais próximo do seu dia a dia é o modelo Agência. Ele traz os critérios da nota da call, as objeções do ramo e o projeto “Implantação de cliente”, das boas-vindas e acessos ao primeiro resultado e à rotina mensal. Depois, o assistente troca nomes, etapas e campos pelos do seu ramo.

Não encontrou o seu ramo? A gente monta com você

São 9 modelos prontos, e nenhum deles prende a sua empresa. Se o seu jeito de trabalhar é outro, o Mentrun se adapta ao seu processo, e não o contrário.

  • O assistente monta com você

    Conte como a sua empresa trabalha. Ele prepara os nomes do sistema, o menu, os campos, as etapas do projeto e as pastas, mostra a prévia e você aplica com um toque.

  • Nossa equipe ajuda na implantação

    Na demonstração, a equipe Mentrun entende o seu processo e acompanha a configuração até o time usar no dia a dia, com suporte pelo WhatsApp.

  • Um preço, o time inteiro

    R$ 220 por mês por empresa, com usuários ilimitados. Teste grátis por 7 dias, sem cartão.

Perguntas frequentes

Qual o melhor sistema para agência de eventos?

O que monta o cronograma regressivo a partir da data, trata fornecedores como tarefas com prazo e guarda as decisões do cliente. O Mentrun faz isso com modelo de projeto, prazo que empurra as tarefas quando a data muda, reuniões analisadas e relatório semanal de todos os eventos.

Com quanto tempo de antecedência planejar um evento corporativo?

Para eventos de 300 a 500 pessoas, 90 dias é uma folga segura: dá tempo de contratar local e fornecedores disputados antes que as boas datas acabem. Eventos menores cabem em 45 a 60 dias, com o mesmo cronograma comprimido.

O que é cronograma regressivo?

É o cronograma montado a partir da data final, de trás para frente: cada tarefa ganha o último dia em que pode ficar pronta sem atrasar o que vem depois. Em evento, ele se escreve em D-90, D-60, D-7 e assim por diante.

Como controlar os pagamentos aos fornecedores do evento?

Lance sinal e saldo de cada fornecedor como contas a pagar, com o vencimento combinado, e libere o saldo depois de conferir a entrega no D+1. No Mentrun, isso fica no Financeiro, com o fornecedor em cada lançamento.

Quanto custa o Mentrun para uma agência de eventos?

R$ 220 por mês por empresa, com usuários ilimitados e sem taxa de implantação. Dá para testar grátis por 7 dias, sem cartão.
